Van alle processtappen in een slushmachine OEM- of ODM-project, Steekproefneming is een van de belangrijkste stappen. Het stelt fabrikanten van apparaten in staat het uiterlijk van het product te beoordelen, Koelprestaties, Diepvriesdranktextuur, Geluid, Schoonmaak, Verpakken en personaliseren voordat een grote hoeveelheid van een product wordt besteld.

Maar geen enkele steekproeftijd zou op alle projecten van toepassing zijn. Een standaardmachine uit de beschikbare voorraad kan in korte tijd klaar zijn, en een volledig aangepaste technische sample kan nieuwe onderdelen vereisen, Firmware, Mallen, Testen en certificeringsvoorbereiding.

Typisch is de bemonsteringstijd voor de meeste projecten een functie van vier parameters: Type monster, Niveau van aanpassing, beschikbaarheid van componenten en testen vóór verzending.

De standaardsamples nemen doorgaans de minste tijd in beslag.

Voor een standaardsample, Het monster wordt gebouwd met dezelfde productconfiguratie als de leverancier, zonder wijzigingen in de configuratie.

Normaal gesproken bevat het de standaard van de fabriek:

  • * Huiskleur;
  • * Dranktank;
  • * Auger;
  • * Bedieningspaneel;
  • * Vooraf ingestelde programma's;
  • * Spanningsversie;
  • * Verpakking;
  • * Accessoires.

Als het vereiste model en de elektrische versie zijn geproduceerd en al beschikbaar zijn, De voorbereiding van monsters kan ongeveer drie tot zeven werkdagen duren. In deze periode, De fabriek kan de eenheid kiezen, voer de functionele inspectie uit, Controleer accessoires, Rond de documentatie af en pak de unit in.

Toch, De leverancier moet het monster nog steeds controleren voordat het verzendt. Soms kan het sneller zijn om een ongeteste standaardunit te sturen, Het kan leiden tot onnodige verwarring als het product beschadigd raakt, Lekken, heeft verkeerde accessoires of prestatieproblemen bij aankomst.

Een standaardvoorbeeld is handig als de koper het basisplatform wil bekijken voordat verdere aanpassing wordt besproken.

Extra voorbereiding is nodig voor logo- en Private-Label Samples.

Een eenvoudig voorbeeld van een privélabel kan een klantlogo zijn, Productlabel, Handleidingsomslag of basis verpakkingsillustratie.

Dit duurt ongeveer 1-3 weken, afhankelijk van het type branding en de beschikbaarheid van materialen.

Er zijn verschillende mogelijkheden voor logo-aanpassing, waaronder:

  • * Zefdruk;
  • * Tampondruk;
  • * Lasermarkeren;
  • * Plaklabels;
  • * Geprinte controlepaneelfilms;
  • * Metalen badges.

Een tijdelijk logolabel kan in kortere tijd worden voorbereid dan de tijd om een productie-representatief gedrukt huis te maken. Het hoeft niet precies de uiteindelijke kleur te weerspiegelen, Adhesie-eigenschappen, Oppervlaktekwaliteit of reinigingseffectiviteit van het eindproduct, Echter,.

Merken moeten bepalen of het eerste monster bedoeld is voor productprestatiebevestiging, of om ervoor te zorgen dat het product eruitziet zoals het zal zijn bij verkoop. Een conceptvoorbeeld kan geschikt zijn voor interne evaluatie, terwijl een klantpresentatie of fotovoorbeeld een realistischer brandingproces zou moeten zijn.

Aangepaste kleurmonsters hebben een materiaalmatch nodig.

Als de kleuren worden aangepast, De bemonsteringstijd kan worden verlengd omdat de fabriek hetzelfde materiaal of dezelfde oppervlakteafwerking moet ontwerpen en verifiëren.

Het proces kan bestaan uit:

  • 2. Zorg voor een voldoende voorraad van de juiste Pantone- of daadwerkelijke kleurmonsters;
  • 2. Een kleurmasterbatch of verfmonster maken;
  • 3. Een klein monsteronderdeel maken;
  • 4. Kleuren controleren onder gecontroleerd licht;
  • 5. Aanpassing van de formulering;
  • #6 Het maken van de definitieve voorbeeldstukken.

Of bestaande mallen gebruikt kunnen worden, Een op maat gemaakt kleurmonster duurt 2-4 weken. Als meerdere kunststof onderdelen of geschilderde oppervlakken dezelfde kleur moeten hebben., Misschien is er meer tijd nodig.

De kleur kan glanzend plastic zijn, Getextureerd plastic, beschilderd metaal of bedrukte bedieningspanelen. Ga er niet van uit dat alle oppervlakken er hetzelfde uitzien als er geen gecontroleerde kleurontwikkeling is.

Goedkeuring moet een fysiek voorbeeld zijn – niet alleen schermafbeeldingen.

Verpakkingsmonsters volgen hun eigen tijdlijn.

Er is vaak tijd nodig voor op maat gemaakte retailverpakkingen naast het apparaat.

Al het volgende kan deel uitmaken van een verpakkingsvoorbeeld:

  • * Gedrukte doos;
  • * Beschermende inzetstukken;
  • * Accessoirebox;
  • * Gebruikershandleiding;
  • * Receptengids;
  • * Garantiekaart;
  • * Barcodelabels;
  • * Verzendmerken.

Een bedrukt doosje kan sneller worden voorbereid dan een volledig productiegedrukt doosje met een digitaal gedrukt doosje. Het kan worden gebruikt om kunstwerken te onderzoeken, Afmetingen, Kunstinhoud en algemene uitstraling, maar het kan niet overeenkomen met kleuren of oppervlakteafwerking van het uiteindelijke massaproductieproces.

Er moet mogelijk een representatief monster voor de productie worden gedrukt, Correct gebruikte karton, The Cut, Gelamineerde en bedrukte eindinzetstukken. Dit kan de tijd met een week of twee verlengen.

Als de verpakkingsstructuur verandert, De steekproef moet ook worden beoordeeld op productbeweging, Bescherming van accessoires, Unboxing-sequentie en voor responsiviteit op de transporttestvereisten.

Het duurt langer om functionele aanpassingen te doen.

Wijzigingen aan het bedieningspaneel, Programma's, Temperatuurinstelling, Beeld, Waarschuwingen, Reinigingslogica of snijpbescherming zijn voorbeelden van functionele aanpassing.

Deze projecten kunnen vereisen:

  • * Firmwareontwikkeling;
  • * PCB-programmering;
  • * Bedieningspaneel-artwork;
  • * Nieuwe weergave-inhoud;
  • * Softwaredebugging;
  • * Recepttest;
  • * Veiligheidsbeoordeling.

Dit kan variëren van enkele weken tot enkele maanden, afhankelijk van het aantal aanpassingen dat aan het huidige controleplatform moet worden gedaan.

Het is vrij eenvoudig om de labeltekst op een knop te wijzigen. Als je een nieuwe low-sugar modus wilt creëren, Bevroren cocktailprogramma of automatisch de jam terughalen, Dan moet je het grondiger testen.

Het engineeringteam moet ervoor zorgen dat de nieuwe software de compressor kan bedienen, Auger, Goed, Over recepten en omgevingstemperaturen. Er zou geen programmagoedkeuring moeten zijn totdat het opgegeven werkbereik is getest met een programma dat werkt met één drankje.

Zachte gereedschappen of nieuwe mallen kunnen nodig zijn voor sommige structurele monsters.

Structurele aanpassing kan een nieuwe tank zijn, Nieuw deksel, Nieuwe Boormachine, Nieuw handvat, Nieuwe infuusbak, nieuw bedieningspaneel of een herziene buitenkant.

Als het nieuwe onderdeel met CNC kan worden vervaardigd, 3D-printen, siliconengieten of met aanpassingen aan bestaande onderdelen, Een ingenieursvoorbeeld kan binnen 4 tot 8 weken worden verstrekt.

Deze vroege prototypes worden gebruikt om het volgende te testen:

  • * Algemene afmetingen;
  • * Assemblage;
  • * Uiterlijk;
  • * Gebruikersafhandeling;
  • * Componentinterferentie;
  • * Basisfunctie.

Maar prototypematerialen weerspiegelen niet noodzakelijk de prestaties van de eindproducten. Bijvoorbeeld, een 3D-geprinte tank is misschien minder helder, Duurzaam, resistent tegen chemicaliën, dimensionaal stabiel, of geschikt voor voedselcontact naar wens voor massaproductie.

Als er een nieuwe spuitgiet gemaakt moet worden, Het proces duurt nog langer. Het kan acht tot zestien weken of langer duren om onderdelen te ontwerpen, Machinewerk de gereedschappen, Assembleer het gereedschap, Probeer de onderdelen te vormen, correct en keur het voorbeeld goed. Onderdeelgrootte en complexiteit.

Het zal verschillende toolcorrecties vergen voordat de dimensie wordt verkregen, Oppervlaktekwaliteit, Afdichting en assemblage volgens de goedgekeurde standaard.

Wijzigingen in de gekoelde gekoelde moeten voldoen aan de technische eisen.

Elke aanpassing van de compressor, koelmiddel, Verdamper, condensor, Fan, Capillaire buis, isolatie of koelmiddellading beïnvloedt de basiswerking van de slushmachine.

Het duurt tussen de 6 en 12 weken of langer om een koelingsontwikkelingsmonster te verwerken, omdat de leverancier verschillende extra stappen moet verwerken:

  • * Componentselectie;
  • * Systeemassemblage;
  • * Koelmiddelladingoptimalisatie;
  • * Vriestijdtesten;
  • * Hoge omgevingstests;
  • * Vermogensmeting;
  • * Geluidsevaluatie;
  • * Temperatuurmonitoring van componenten;
  • * Veiligheidsbeoordeling.

Het eerste monster is mogelijk niet het definitieve voorbeeld dat wordt goedgekeurd. Een paar aanpassingsrondes kunnen nodig zijn om een succesvolle koelprestatie te bereiken.

Bijvoorbeeld, hoe groter de compressor, hoe sneller het bevriest, Maar het kan ook het geluidsniveau verhogen, Kasttemperatuur, Energieverbruik of kosten. Het hele systeem moet in balans zijn, niet alleen geoptimaliseerd voor één specificatie.

Hoewel het testen van samples tijd toevoegt aan het proces, Het helpt ook om het risico te minimaliseren.

Een leverancier kan een monster snel fysiek samenstellen, maar mag niet worden verzonden voordat de noodzakelijke tests zijn afgerond.

Steekproefvalidatie kan bestaan uit:

  • * Elektrische veiligheidscontroles;
  • * Lekinspectie;
  • * Vriestijdtesten;
  • * Suiker/Brix-test;
  • * Ruistesten;
  • * Snijwiel blokkeer beschermingstest;
  • * Reinigingsbeoordeling;
  • * Hoge omgevingswerking;
  • * Herhaalde bevriezingscycli;
  • * Verpakkingsinspectie.

Een standaardmonster kan slechts een korte laatste inspectie vereisen. Er kunnen enkele dagen of weken testen nodig zijn om een op maat gemaakt technisch voorbeeld te maken.

Merken moeten navragen of de levertijd voor het monster bedoeld is voor testen of voor fysieke assemblage. Een monster dat bij voltooiing wordt verzonden, arriveert eerder, maar het heeft misschien geen goede basis voor daadwerkelijke prestaties.

Certificeringsvoorbeelden hebben speciale eisen.

Samples gebruikt voor UL, ETL-gerelateerd, EC, EMC-testen, voedselcontacttesten of ander nalevingstestwerk zal nauw aansluiten bij de uiteindelijke productieconstructie.

Deze monsters moeten de goedgekeurde gebruiken:

  • * Compressor;
  • * Motor;
  • * PCB;
  • * Bedrading;
  • * Stroomkabel;
  • * Koelmiddelsysteem;
  • * Plastic materialen;
  • * Zegels;
  • * Labels;
  • * Firmware.

Monsters voor certificering kunnen anders worden voorbereid dan voor het productieproces vanwege de noodzaak van meerdere identieke monsters, Documentatie van speciale componenten, aangepaste testtoegang of extra onderdelen die het laboratorium misschien nodig heeft.

Het kan weken duren nadat het ontwerp is bevroren voordat certificeringsmonsters worden voorbereid. Als er een significante afwijking optreedt nadat laboratoriumtesten zijn gestart, kan het hertesten of het verkrijgen van nieuwe monsters noodzakelijk zijn.

De verzendtijd wordt apart toegevoegd.

De levertijd van het voorbeeld is niet hetzelfde als de transporttijd.

Internationale expresverzending kan enkele werkdagen duren voordat ze zijn afgerond nadat de fabriek het monster heeft afgerond. Producten met koelmiddel, Batterijen, speciale documentatie en douanegevoelige componenten kunnen langer duren om te leveren.

De koper moet alle verzendadressen opgeven, Contact, belasting en eventuele benodigde invoerdocumenten vooraf.

De vertraging komt meestal doordat artikelen klaar zijn voor bemonstering, maar de vracht niet wordt geregeld, De douanedocumenten zijn niet gedaan of de betaling moet nog worden bevestigd.

Redenen voor het uitstellen van bemonstering

Monsters kunnen met een langere afstand worden verzameld dan de volgende:

  • * Onvolledige productvereisten;
  • * Herhaalde kleurveranderingen;
  • * Late goedkeuring van het kunstwerk;
  • * Onbeschikbare spanningscomponenten;
  • * Nieuwe PCB-ontwikkeling;
  • * Schimmelcorrecties;
  • * Mislukte lekkagestests;
  • * Onstabiele koelprestaties;
  • * Certificeringsgerelateerde veranderingen;
  • * Vertraagde klantfeedback.

Duidelijk eisen aangeven en elke stap snel goedkeuren is de snelste manier om de steekproef te verkorten.

Merken zouden logo-graphics moeten leveren, Kleuren, Spanning, Stekkertype, Doelgroep, verpakkingsbehoeften en prestatieverwachtingen aan het begin van het project.

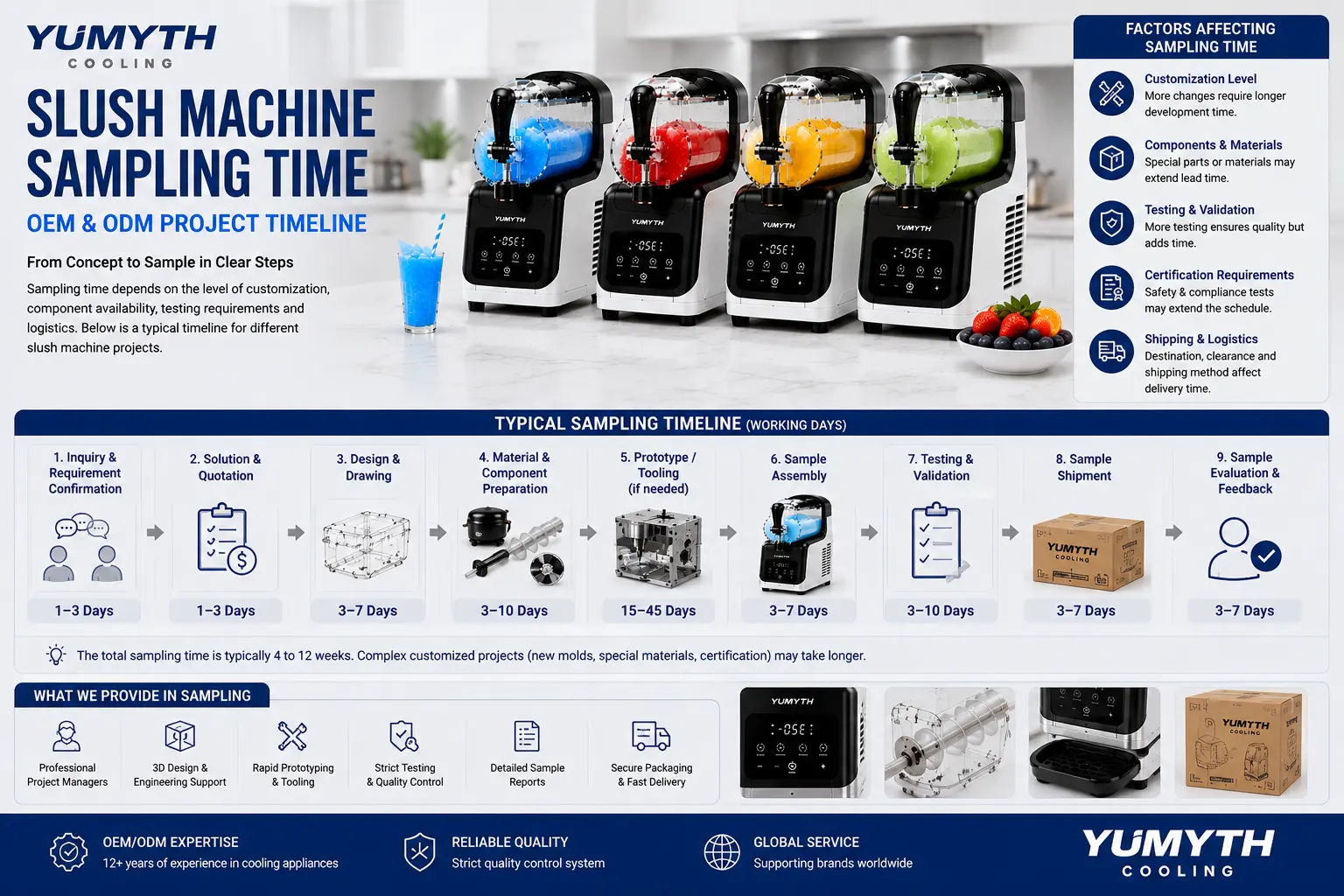

Hieronder volgt een voorbeeld van een typisch steekproefschema.

Een representatief rooster kan als volgt zijn:

  • Standaard steekproefgrootte: 100–500 monsters; en
  • * Geavanceerd private label voorbeeld: 4–6 weken; en
  • * Aangepast quorum: 2-4 weken;
  • Ontworpen voor gebruik van 3-8 weken volgens functioneel softwarevoorbeeld.
  • * Productiemallen: 6–8 weken; en
  • Het nieuwe spuitgietmonster is over 8–16 weken of langer klaar;
  • * Aangepast koelplatform: 6-12 weken of langer.

Deze bereiken vertegenwoordigen planningsreferentieperioden en geen gegarandeerde periodes. Zodra de volledige vereiste is geanalyseerd, De leverancier moet een projectspecifiek schema geven.

Hoe merken het samplen kunnen versnellen

Apparatenmerken kunnen helpen vertragingen te verminderen door:

  • Een bestaand platform identificeren met bewezen succes; en
  • * Alleen de belangrijkste wijzigingen in het eerste monster behouden;
  • - Kunstwerken invullen in de juiste vorm;
  • *Het bepalen van het type en de spanning in een vroeg stadium;
  • Kleuren handmatig goedkeuren met behulp van samples;
  • Snel technische vragen beantwoorden;
  • * Het verbeteren van de efficiëntie van het goedkeuringsproces; en
  • Breng geen specificatiewijzigingen aan zodra het gebruik van de tools is begonnen.

Een geleidelijk proces kan succesvol zijn. De koper kan een standaard prestatievoorbeeld goedkeuren, Bekijk dan de branding en kleur en keur het productie-representatieve voorbeeld goed.

Conclusie

De hoeveelheid tijd die nodig is voor het bemonsteren van slush-machines hangt af van de hoeveelheid aanpassing die nodig is en kan variëren van enkele werkdagen tot enkele maanden.

Typisch, De snelste zijn standaard en private label. Nieuwe kleuren, Verpakking, Nieuwe firmware en onderdelen veranderingen, Nieuwe mallen, en koelingsveranderingen vereisen steeds meer ontwikkeling en testen.

Het doel van apparatenmerken is niet om het snelste monster te krijgen, Maar om het juiste monster te krijgen. De steekproef moet representatief zijn voor de geëvalueerde kenmerken, en zou informatief moeten zijn voor de volgende projectbeslissing.

Duidelijke vereisten, Realistische tijdlijnen, Tijdige goedkeuringen en gestructureerde tests vergemakkelijken de overgang van bemonstering naar massaproductie en minimaliseren veranderingen, risico- en productkwaliteitsproblemen voor het merk en de OEM-leverancier.
